合成树脂瓦安装方法详解

发布日期:2016-04-12 |
分享
加入收藏关注:
合成树脂瓦安装方法
一、安装工具及配件
1、工具:工程线、手提电钻、电钻钻头套筒、手提切割机、卷尺、钢尺、扳手、手提磨光机。
2、配件:防水圈、保护垫、自攻钉、防水帽(照片图)。
3、附料:树脂胶、树脂粉或玻璃胶(施工中出现钻孔钻错现象将两种材料拌合后填补或用玻璃胶填补)。
二、屋面要求

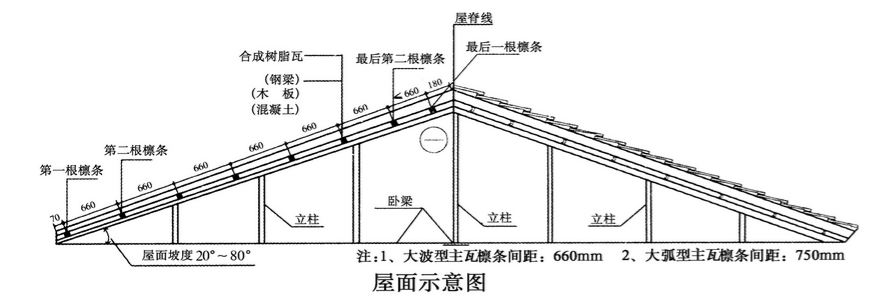

安装合成树脂瓦的坡面图
1、坡度
合成树脂瓦适用于坡度为20~80度的坡屋面 (如上图)。
2、檩条
常用檩条材料及尺寸(mm):防腐木方60×40、方钢管60×40×3、C型钢100×50×3 。 金属檩条须刷防锈油一遍,面漆两遍。木檩条须用防腐油或用沥青油浸刷。
最上面檩条位置距屋脊线150mm,便于安装正脊瓦,最下面檩条位置距屋檐口50~70mm。 主瓦檩条间距建议660mm,大弧型主瓦檩条间距不得大于750mm。

三、合成树脂瓦安装

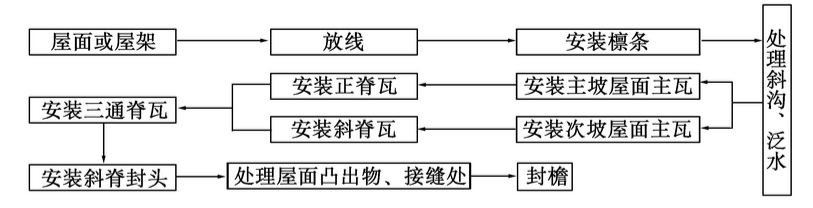

1、安装次序
 合成树脂瓦安装次序图
2、放线

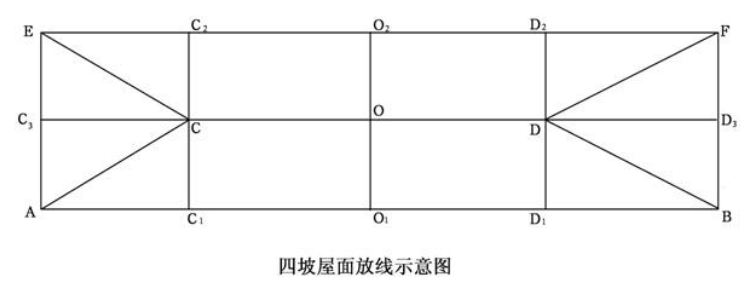

安装前应根据现场屋面情况进行放线,这样有助于安装瓦时达到横平竖直,保证安装质量及达到美观效果(见四坡屋面放线示意图)。
四坡面放线示意图
3、安装主瓦
两坡屋面主瓦安装时,一侧波峰中心与CC1(CC2)或DD1(DD2)线重合,主瓦上、下部都应与CD、AB线平行,并从一侧(CC1或DD1线)开始安装(示意图)。
第一张瓦的安装最为重要,一定要保证瓦底边与CC1(CC2)或DD1(DD2)线垂直不得倾斜,位置摆正后,在最下端檩条和瓦的中心位置(波峰)处将瓦固定(示意图)。
为防止单向搭接造成的倾斜和不平整现象,主瓦横向安装要一上、一下排列,即第二张瓦扣压第一张瓦和第三张瓦,第四张瓦扣压第三张和第五张瓦并各搭接一个瓦波,其余以此类推(示意图)。
安装过程中要随时检查瓦底边与施工线的垂直,确认无误后再将固定件安装齐全(示意图)。
纵向安装要搭接瓦的一个节长(示意图)。
两坡屋面主瓦安装应两侧同步进行,以确保正脊瓦安装的波峰吻合(示意图)。
主瓦安装选用直径4mm、长度75mm的自攻钉;正脊瓦、斜脊瓦安装根据固定位置的不同,选用直径4mm,长度110-150mm的自攻钉(示意图)。
固定瓦时先将防水圈置于保护垫下面的凹槽内,并将自攻钉穿过保护垫中心孔(弧面朝下),电钻要与瓦面垂直,紧固瓦时钉的松紧要适中,完毕后再安装防水帽(示意图)。
钢檩条采用自攻钉或不锈钢角钉,木檩条采用自攻螺丝。在需固定的波峰上先钻大于自攻螺丝直径2mm的孔,每隔一个波峰固定一套配件(示意图)。
四坡屋面安装时先安主瓦(方法同两坡屋)。主瓦安装完毕后再安装两侧三角形屋面,由中心线CC3、DD3为基准两边均分安装,再沿斜线切割,以便于斜脊瓦的安装(示意图)。

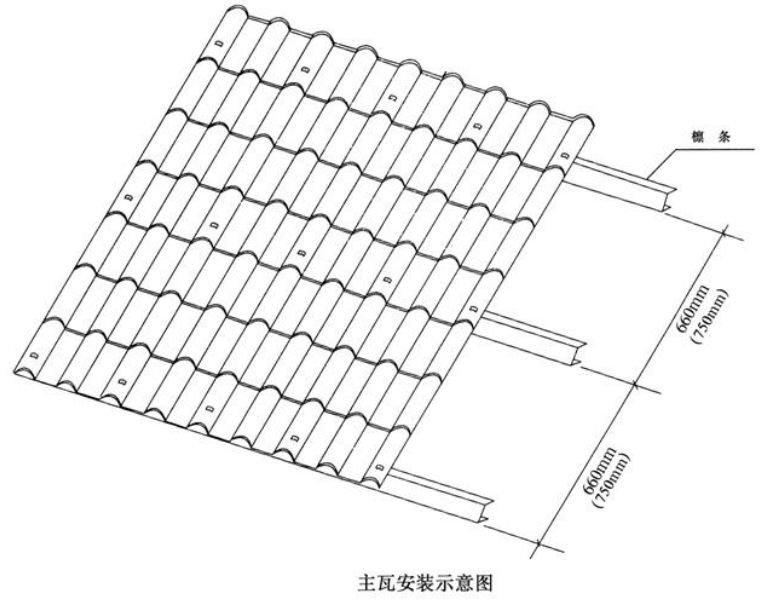

合成树脂瓦主瓦安装示意图
 4、安装正脊瓦
正脊瓦安装在屋脊CD线上,安装时要从主瓦区一侧开始,第一张正脊瓦搭接处要避免与主瓦搭接处重叠,两张正脊瓦之间搭接一个波形(示意图)。

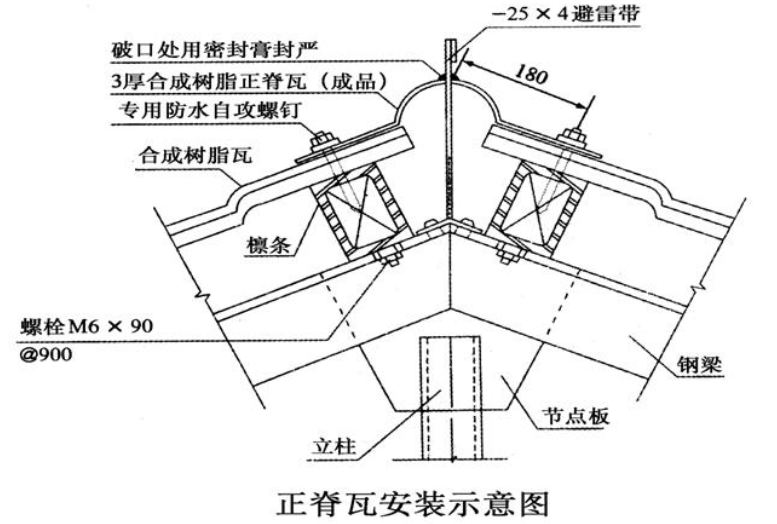

树脂瓦正脊瓦安装示意图
5、安装斜脊瓦
斜脊瓦安装在多坡屋面三角形斜边上,安装时要上下对齐固定在主瓦檩条上,两节斜脊瓦之间搭接30mm,最后安装脊瓦末端(示意图)。
树脂瓦斜脊瓦安装示意图
6、安装三通瓦
三通脊瓦安装在三面相交顶点,正、斜脊瓦安装完毕后安装三通脊瓦,安装三通脊瓦时一边搭接在正脊瓦下方,另两边搭接在斜脊瓦上方(示意图)。
7、安装封檐
封檐应与主瓦最下一节同时安装,用主瓦末端自攻钉双层固定在檩条上。如主瓦檐头距离檩条过长,封檐长度不够时,用螺栓单独固定(画图示意)。
四、斜天沟的处理
屋面斜天沟可采用宽度1000mm、厚度0.5mm彩钢板,或宽度800mm、厚度3.0mm的合成树脂板等材料,根据现场结构配套定制,在主瓦安装前先将天沟型板固定在檩条上,外露部分宽度为200mm~300mm(做法如下图)。

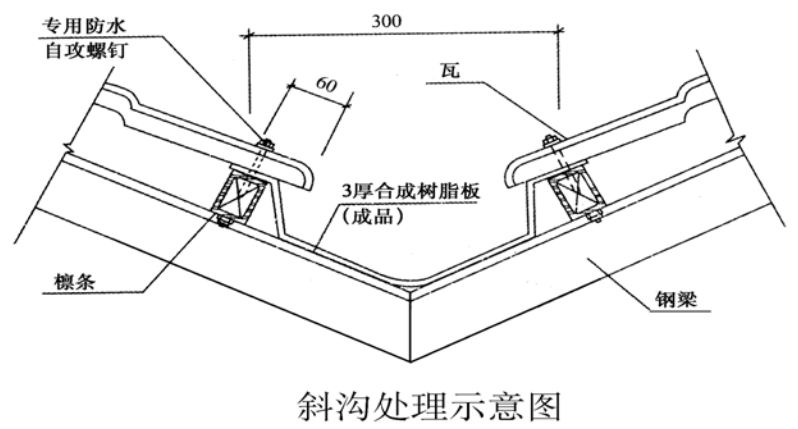

树脂瓦斜沟处理示意图
五、屋面节点处理
1、挑檐安装
为使边檐和屋檐有效排水,同时保护下面檐板,檐口部位宜选用金属滴水板或合成树脂封檐板,由屋面边檐向内伸金100mm向下弯曲盖住檐口,在安装瓦前先将金属滴水板按图所示固定在檐口及檩条上。

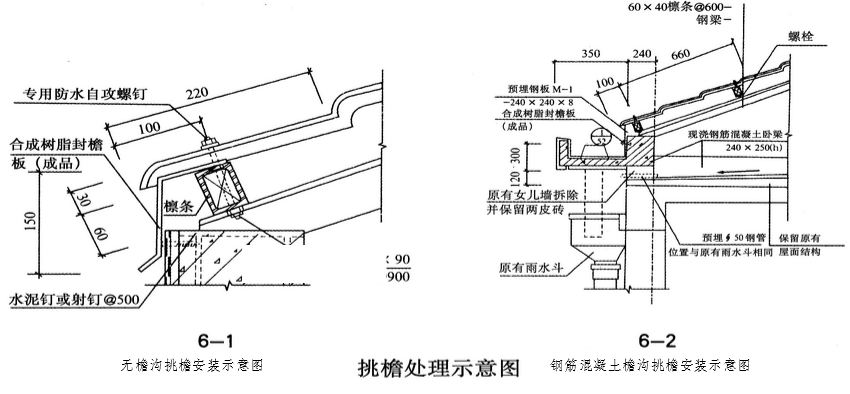

挑檐处理示意图
2、山墙封檐泛水的处理

屋面与女儿墙体交接处的泛水处理:合成树脂瓦板按图6-3尺寸加工完毕后,一端用射钉固定在墙面上,另一端固定在瓦波上。
树脂瓦山墙封檐泛水的处理
盖板泛水:当屋面与垂直于屋面的墙体交接处的泛水处理完毕后,将合成树脂瓦泛水盖板分别固定在山墙两侧,见图6-5所示。

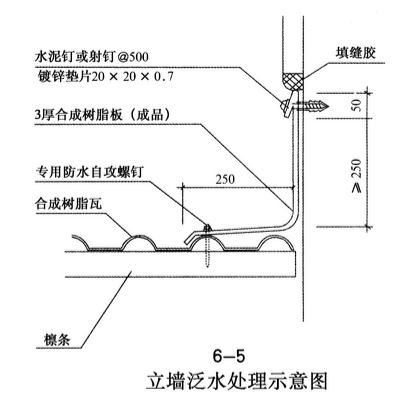

立墙泛水的处理
备注:水箱、烟囱泛水与屋面瓦为四面相交,可分正面泛水,弯折泛水。正面上泛水是指屋面瓦 位于构筑物斜上坡,可将合成树脂瓦板按图6-3尺寸加工,下端固定在构筑物腰线下面,上端固定在屋面瓦下檩条上面。正面下泛水是指屋面瓦位于构筑物斜下 坡,可将合成树脂瓦板按图6-4尺寸加工,上端固定在构筑物腰下面,下方固定在瓦面上。弯折泛水是指屋面瓦位于构筑物两侧斜面相交,加工方式与正面下泛水 是一样的,如图6-5所示。

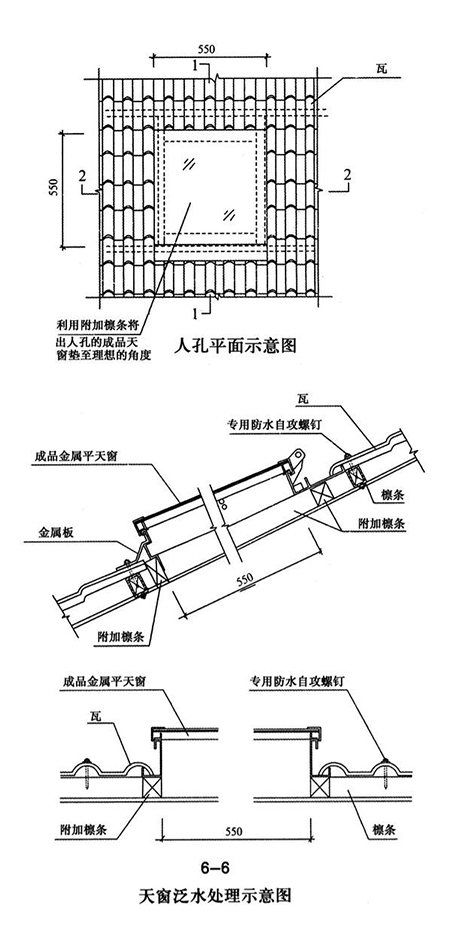

3、天窗泛水处理
在屋面瓦安装前可先将天窗两侧和上坡的金属板固定在屋面上,当天窗下坡的瓦安装完毕后再将金属排水板覆盖在瓦上,如图6-6所示。
天窗泛水处理示意图
4、老虎窗周边排水处理
     为使老虎窗上面雨水有效排泄,应在老虎窗上方两侧设置排水槽,如图所示。
老虎窗周边排水处理示意图
